地面厚层自流平施工工艺与施工注意事项

地面厚层自流平施工工艺与施工注意事项

来源:快资讯 上传:2021-03-20 浏览:325 选择字体:[--]

  一、产品调配及施工注意事项

  1、施工粉料混合比:

  爱多邦地面回填宝精料:砂=4:6(重量比);

  理论用量:1cm厚约15kg/㎡,约6kg回填宝加9kg砂搅拌,建议选用20-120目级配砂;

  2、加水比例:

  加水量约为回填宝加砂总质量的20-24%;不宜过多,避免沉砂,影响强度;

  3、投料顺序:

  搅拌桶中加入所需水量→再加地面回填宝精料,搅拌均匀→加入配比对应砂量,搅拌均匀

  (注:应注意搅拌时间,尽快将物料搅拌至均匀无结块即可;搅拌时间不宜过长,以免干硬过快。)

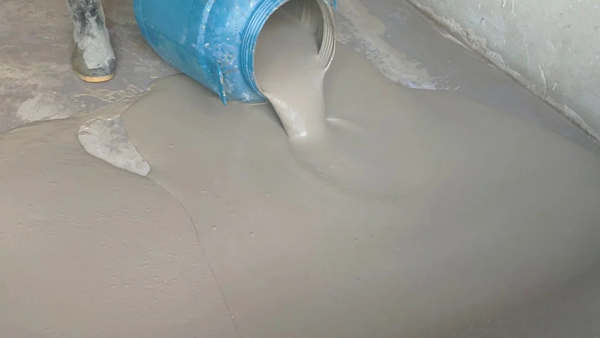

  4、倒料注意事项

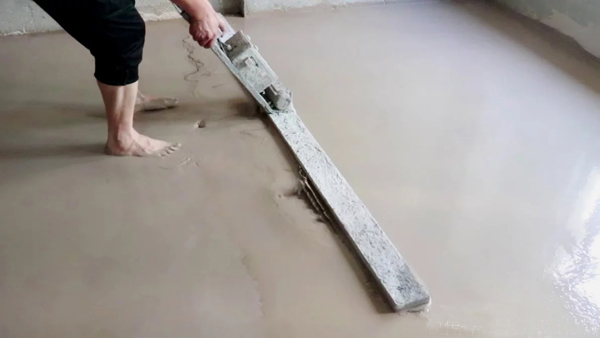

  当手动少量搅拌,需分点倾倒浆料,以便浆料快速找平;

  如为泵送施工,采用“S”型浇灌,以便浆料快速找平。

  5、确定浆料流动度注意事项:

  ①小样适配:取适当回填宝精料,按预估用水量,配砂搅拌均匀,用测试环测试,直至用水量满足流动度要求,流动直径为125-135mm;

  ②严格按测试用水量施工。

  6、施工准备

  ①水平线:水平仪、卷尺、标记笔;②用水、用电:水管、排插;③计量:准确称量用水、级配砂;④搅拌桶(搅拌桶、称水桶、装砂桶)、手动搅拌机(选择轻便不宜过重的),或全自动泵送设备;⑤辅助找平:杠压设备(自制);⑥其它:美工刀、2米靠尺、钉鞋。

  注意事项:

  1、如施工过程中遇到停水、停电等特殊情况,已经倒入地面的材料已经初凝,不得再次或加水搅拌,宜待其干固后,重新拌料加以找平;

  2、推荐使用搅拌桶,使用斗车等需注意边角积料致搅拌不均;

  3、手动搅拌时,一次建议搅拌量为2包回填宝精料,不宜过多,否则搅拌时间过长,会缩短施工可操作时间;

  4、大面积施工时,需分割区域或打点辅助找平;

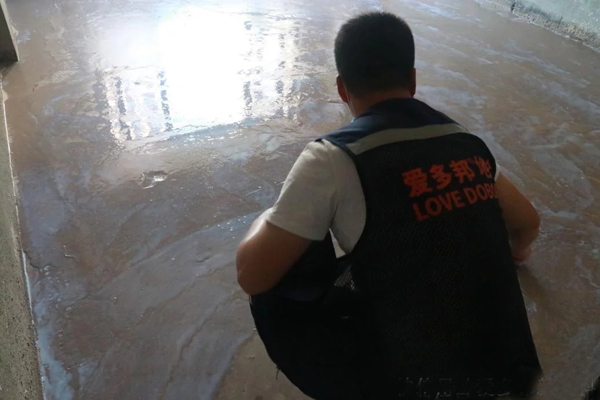

  5、产品有一定的流动性和自愈性,大面积施工需要人工辅助找平。

  二、施工基面处理方案:

  1、清理粉尘及杂物→润湿基面→涂刷界面剂

  (注:界面剂的涂刷高度应大于施工厚度)

  2、界面剂最大稀释比例为1:1,涂刷1-2遍;待界面剂表干,即手摸不粘手后进行回填宝施工(注:不得任意稀释,避免降低基面封闭效果)

  三、界面剂起着承上启下的过渡作用,需重视:

  1、降低基层吸水率,改善产品流动性,避免因吸水而导致气泡过多;

  2、节省面层材料用量;

  3、隔离粉尘,加固基层,增加材料粘合性,避免因粉尘过多不结合产生空鼓。

  (注:如做实验测试可以选择不吸水基面,或是在施工基面加一层薄膜来代替界面剂。)
